ZAC Grande Tronche : Processus de concertation

Introduction :

Le processus de concertation a été mis en place par la nouvelle équipe municipale. Il est mené actuellement par le cabinet EO (Bernard JAY, Igor VOLOVIK). Il doit permettre une mise à plat de l'aménagement de la ZAC de la Grande Tronche (suite à plusieurs recours administratifs contre l'ancien projet) et trouver un consensus avec les habitants. Les tranches concernées sont T2, T3, T4 et T5. La Tranche T2 fait l'objet d'une concertation limitée et à part. En effet, les permis de construire des bâtiments A et B (bibliothèque et 10 logements sociaux) sont déposés depuis le mois de juillet. Seuls quelques aménagements architecturaux sont encore possibles.

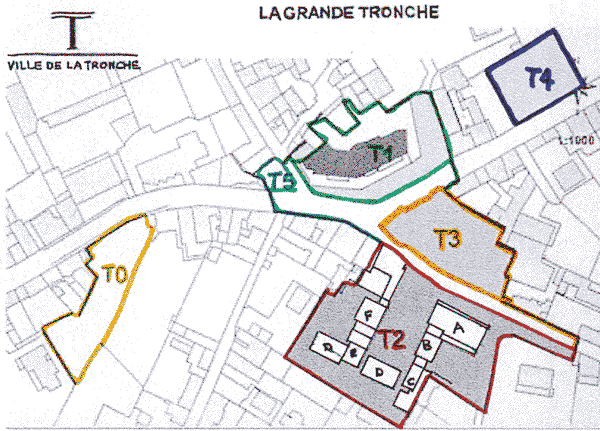

Plan de situation :

Le processus du diagnostic et ses acteurs :

Méthode de travail :
La méthode consiste à faire une analyse des fonctionnements / dysfonctionnements sur différents aspects (technique, social, urbain) avec le groupe de concertation (composé uniquement d'habitants). Cette analyse va s'étaler sur 3 mois et aboutir à un diagnostic. Ce diagnostic sera discuté avec le groupe de pilotage et doit aboutir à un cahier des charges pour le nouveau projet. La validation du diagnostic se fera lors d'une réunion publique à la date du 15/01/02.

Groupe de concertation :
groupe de travail constitué d'habitants du quartier ou de la commune (environ 40 personnes inscrites)

Groupe de pilotage :
Il s'assure du respect et de l'avancement du processus.
Il est constitué de :
- Jean-Michel REMANDE (Maire)
- Pascal GAILLARD (1ière adjointe - Communication)
- François LALANDE (2ième adjoint - Concertation et vie des quartiers)
- Claire-Lucile SANSON (4ième adjointe - Urbanisme)
- Représentants de l'administration (Mr Guillaume et Mr Cauffin).

Planning du processus de concertation :

Réunions publiques Groupe de concertation Sous-groupe T2 Groupe de pilotage Commision urbanisme
> Démarrage :
Présentation de la méthode,
mise en place du groupe de travail,
constitution du groupe de pilotage
12/09
> Etat des lieux :
Mise au point de la méthode,
mise au point des documents
18/09 27/09
> Volet technique :
- Stationnement, parkings, TC, voirie, espaces verts, cheminement piétons ...
02/10
> Volet social :
- Mixité des fonctions,
mixité sociale ...
16/10 18/10
Tranche 2 06/11
> Volet urbain :
- Intégration greffe, aspect architectural
- Relation avec les quartiers proches
20/11 29/11
Tranche 2 04/12
> Rendu du diagnostic 18/12
> Présentation du diagnostic 19/12
Mise en commun
(réunion commune groupe de concertation /
groupe de pilotage)
08/01 08/01 20/12
Validation du diagnostic 15 / 01
